文/王新喜

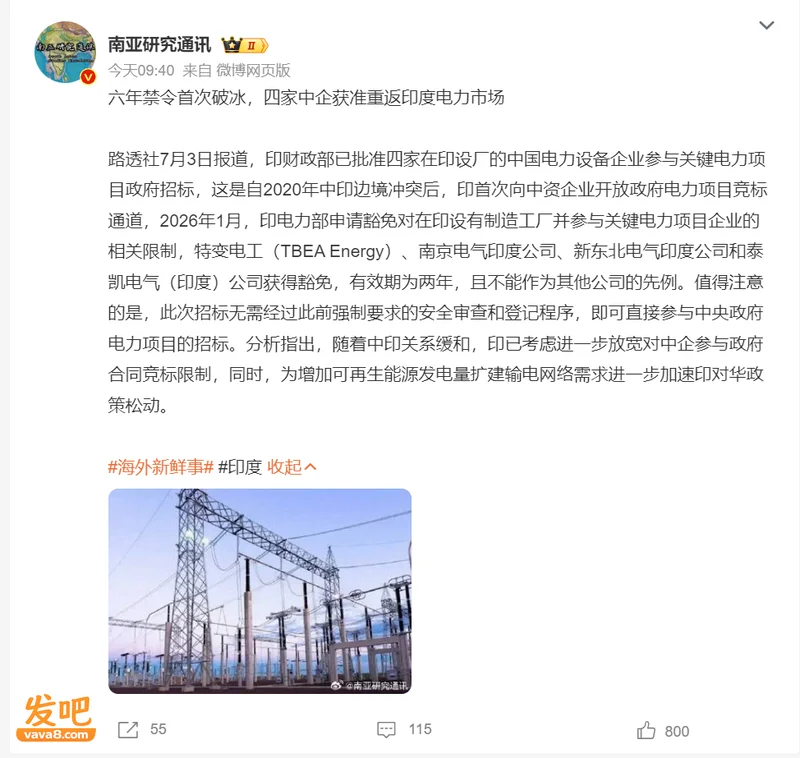

据《印度快报》、路透社7月3日报道,印度近期批了四家中国电力设备公司参加政府项目的竞标。
这四家分别是特变电工、南京电气、新东北电气、泰开电气。这不是随便放行,是附带前提的:必须在印度有厂、有效期只有两年,而且印度官方特别强调“不能当先例”。

早在2020年,印度就一纸令下:中企想竞标,先注册、再审批、层层设卡。然后是印度自己的电厂建不动了,电网扩不了了。
今年2月,印度官员就偷偷向路透社吐苦水:项目延误太多,再不买中国设备真扛不住了。
印度电力部今年1月就求着财政部开豁免,缺高压变压器、缺气体绝缘开关设备,本土造不出来,项目全卡在那。

之前印度制造计划一直没搞出名堂,因为变压器、输电线这些关键设备根本不够用,晚上用电高峰还经常供不上,而印度工业化进程正在提速,对电力的需求也在快速增加。
2026年5月,印度工业产出增长5.1%,电力发电协同增长9.9%,制造业增长5.5%,电力供需缺口越来越大,电网和设备都严重跟不上需求。

印度官方自己的数据显示,截至今年初,全国总装机容量已经突破520GW,单看装机数字,好像绰绰有余。
问题出在“能用”和“好用”之间,差了一整套电力系统。
这几年印度玩命装光伏,三分之二的新增装机都是太阳能,一到日落时分,光伏出力直接归零,工业企业晚班开工,用电需求瞬间冲到峰值。

国际能源署今年6月刚发过报告,印度夜间用电需求增速远超白天,冷却负荷一年比一年高,今年5月的用电峰值连续四天刷新历史纪录,摸到了270GW以上,全靠煤电硬顶,还是有两百多万千瓦的刚性缺口。
缺口光靠发电端补不上,输电和变电环节先扛不住了。
印度的输配电网络本就老旧,全国平均输配电损耗率在20%上下,个别邦能超过50%,偷电猖獗,这几年新能源装机暴增,对高压变压器、GIS开关、输电线路的要求指数级上升。
可这些核心设备,印度本土产能跟不上。

你装再多光伏,晚上发不出来,建再多电厂,变压器扛不住、线路送不出去,也是白费。
印度现在的问题就是发电端跑得太快,输变电和配网端完全拖了后腿,核心原因,是本土造不出足够多、足够好的高端电力设备。
对四家中企松口,复刻下一个保变电气?
其实印度不是没想过自己造。
十四年前,印度就盯上了中国的电力设备技术,当时最有名的就是保变电气入局印度,把整条生产线从国内搬到了古吉拉特邦,从绕线圈、测绝缘油这种基础工艺,到765kV变压器的设计制造,前前后后教了五六年。
那时候保变的想法或许是,把本地人教会了,产能上去了,成本降下来了,印度市场这么大,肯定能赚大钱。
按当时的规划,工厂满产后一年营收能有八个多亿,利润大几千万。
谁知道技术刚教得差不多,印度的脸说翻就翻。

2016年开始,印度接连出台电力设备国产化政策,规定政府项目本土设备占比不得低于51%,外资投标还要额外过安全审查。
印度本土企业拿着政府补贴,报价比保变低10%到15%,还挖走了保变核心技术人员,连图纸带工艺参数一起带走,转头就照着做出了同款设备,抢政府订单。
后面就是保变印度订单逐年萎缩,工厂处于半停产状态,最后扛不住了,2024年底转让90%的股权,当初投进去几个亿的产线和厂房,最后被印度合资方用一亿多就接盘了。

这事后来成了中企出海印度的经典教训。
不过,保变当年输出的是765kV超高压技术,不是中国标准里真正的特高压(1000kV交流/±800kV直流)。就算是这765kV,印度也没学全。

比如取向硅钢,这是变压器的核心材料,对冶炼和轧制工艺要求极高,印度量产不了,还得从中国买;还有绝缘材料、精密加工工艺、质量控制体系,印度都是半桶水。
所以这么多年过去,印度本土企业造的高压设备,故障率居高不下,交付周期一拖再拖。
2024年印度那条号称“自主研发”的1000kV示范线路,实际运行还是按765kV来的,投运三个月就出了故障,引发大面积停电。
印度以为自己学会了走,其实只是借了别人的拐棍。
这也能解释为什么这次放开的名单里没有保变。印度也清楚,再找保变人家也不会信了,索性就找已经在当地有布局、还没彻底撕破脸的另外四家。
特变电工、南京电气、新东北电气、泰开电气这几家公司,早在2015年前后就在印度建了生产线,雇佣本地工人,交了税、解决了就业,按照印度标准生产设备。
给它们机会参与竞标,它们不是“从中国进口”的竞争者,而是“在印度制造”的参与者。

加上去年印度工业界要求放宽对中方技术人员的签证限制,因为很多项目买了中国设备,但安装调试需要中方技术人员来操作。签证批不下来,机器只能搁着,工程只能等着。
印度打的主意是,借着这两年的订单,一方面解决眼前的电力缺口,另一方面继续孵化本土供应链,让本地供应商跟着中企学。
中国在光伏上游制造、关键零部件供应、大规模低成本电力装备,还有工程化能力这些方面,正好都有印度缺的东西,等几年后本土产能起来得差不多了,再把门槛重新拉起来,把中企踢出去,完美复刻当年保变的剧本。

这个忙,中企该不该帮?
说白了,印度现在的开放,本质上是缓兵之计,但对这四家中国公司来说,也是实打实的商业机会。
印度输电网正处于大规模扩建阶段,高压变压器、气体绝缘开关设备需求量巨大,拿下几个订单,就是几千万美元级别的业务。

这个忙该不该帮了?首先,印度有真实的需求,我们有成熟的产品和产能,能赚钱的生意可以做,但前提是不能再踩当年保变踩过的坑。
当年保变最大的问题是把全套技术、整条产线都搬了过去,连核心工艺都倾囊相授,最后被人釜底抽薪。
现在不一样了,国家早就收紧了电力技术出口的管控,±800kV以上的特高压核心技术、设计图纸都在禁止出口目录里,765kV的新一代升级技术也有严格限制。
所以中企去投标,只能卖成品设备,转让不了核心技术。可以在印度搞组装厂,但核心零部件从国内发,核心技术人员不外派,设计图纸不落地,绝不再搞那种“手把手教徒弟”的傻事。
其次,首付款比例最好提高到85%以上,设定尾款不付的违约条款,并设置后招。
首付款即全款,垫资、账期、拖欠货款都是印度常规操作,上海电气的1.3亿美金尾款至今没拿回,现在新加坡官司赢了也未必能拿回钱。

因此,去印度做项目,预付款比例要提得足够高,现款现货最好,不能垫资干活。别到时候设备交了,钱收不回来,再被人摆一道。
印度这次松口,是现实压力下的无奈选择,不是战略转向,玩的依然是“引进-模仿-踢走”的把戏,两年豁免期,就做两年的生意,别一看到订单就头脑发热,想着扩产、建研发中心、搞深度本土化。
印度的政策说变就变,今天给你的优惠,明天就能收回去,投入越多,被套得越牢。能稳当把钱赚了,全身而退,就算赢。
对中国企业来说,出海赚钱天经地义,但得拎得清什么能卖,什么不能卖。生意可以做,核心家底必须攥紧,毕竟前车之鉴就在那儿摆着,同样的坑,就不再踩第二次了。
