所有新数据中心全暂停!美国得州终于扛不住了 电网快“挤爆了”

现今互联网行业最会讲的故事话题就是AI了。一会是模型越来越强、一会是数据中心越建越大、一会是GPU越买越多。可再华丽的算力神话,最后都要落到一个很朴素的问题上:电从哪来?

美国得州这次就把这层窗户纸捅破了。据TechCrunch 8月4日报道,得克萨斯州州长格雷格·阿博特宣布,所有新数据中心项目都必须接受得州公共事业委员会和得州电网运营机构ERCOT的审查。原因很直接:电网接入申请已经膨胀到吓人了。

今年1月,ERCOT排队等待接入的项目规模为233吉瓦;不到半年,这个数字已经翻倍到474吉瓦,其中约90%是数据中心。更夸张的是,这个接入队列规模已经超过ERCOT峰值负荷的5倍。

州长也头疼,缺电居然成了电车难题。AI想说爱你口难开啊

当然,排队不等于全部都会建成。很多开发商只是先占个位置,项目后面可能取消。但问题在于,只要其中一小部分落地,就足够给电网带来巨大压力。

数据中心不是普通写字楼,它们昼夜吃电,还要配套制冷、水资源、备用电源和输电接入。AI训练和推理越热,机柜功率越高,电网就越像被一群永远不睡觉的钢铁胃口盯上。

以前叫“小甜甜”

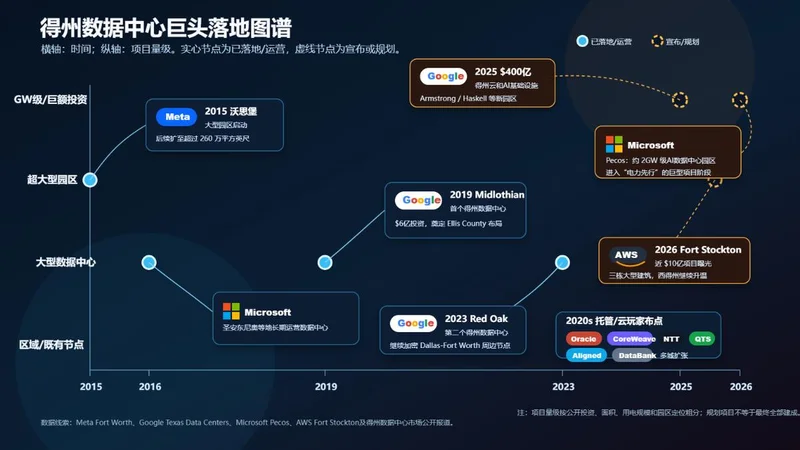

得州为什么会成为美国数据中心扩张的焦点?因为它过去确实是数据中心眼里的“小甜甜”。先看已经落地或宣布加码的巨头:Meta早在2015年就在沃思堡建设大型数据中心;微软在圣安东尼奥一带运营数据中心近十年,2026年又宣布在西得州Pecos建设约2GW级数据中心园区;

Google在Midlothian、Red Oak已有数据中心,又在2025年宣布到2027年前向得州云和AI基础设施投资400亿美元;AWS也在圣安东尼奥有Amazon Data Services项目,并被曝在西得州Fort Stockton规划近10亿美元数据中心。

除此之外,还有一堆新兴公司的云服务和托管数据中心玩家,也都在得州不同城市布点。也就是说,得州不是突然被AI盯上,而是早就从云计算时代开始积累数据中心底盘,AI热潮只是把这条线猛地拉粗了。

快活啊,反正有,大把的电力

它吸引这些项目,靠的不是单一优惠,而是一整套组合优势。第一是能源,得州是美国能源大州,天然气资源丰富,电力市场规模大,天然气发电长期是压舱石;同时风电全国领先,光伏增长很快,科技公司很容易包装成“便宜能源+可再生电力采购”的方案。

第二是土地,得州面积大,很多县地价、建设阻力、用地审批压力比弗吉尼亚、加州小得多,适合建超大园区。第三是市场和网络,达拉斯、奥斯汀、圣安东尼奥、休斯敦本身就是人口、产业和网络节点,既靠近企业客户,也方便接入光纤和云服务网络。第四是制度环境,得州长期以低税负、低监管、亲商业著称,地方政府愿意拿税收减免、用地和基础设施承诺换投资。

这对数据中心很关键,因为它们前期资本开支巨大、用电稳定、建筑周期长,最怕政策反复和接入不确定。

但现在问题也正出在这里:得州过去给数据中心的承诺,已经快超过电网能舒服承受的范围。

得州是美国唯一基本独立运行的州级电网,当前正处于能源快速转型与负荷史无前例增长交织的复杂阶段,发电结构上,天然气仍占约41%的主力地位,但风电(约26%)和太阳能(约18%)持续扩张,2026年太阳能年发电量预计首次超过煤炭;

然而,约474.7 GW的大型负荷接入申请队列中90%为数据中心项目,叠加夏季夜间高温导致空调负荷居高不下,使电网在2026年7月需求首次突破91GW创历史新高,而傍晚21:00左右太阳能骤降后的“鸭子曲线”缺口成为全年最脆弱的时段。

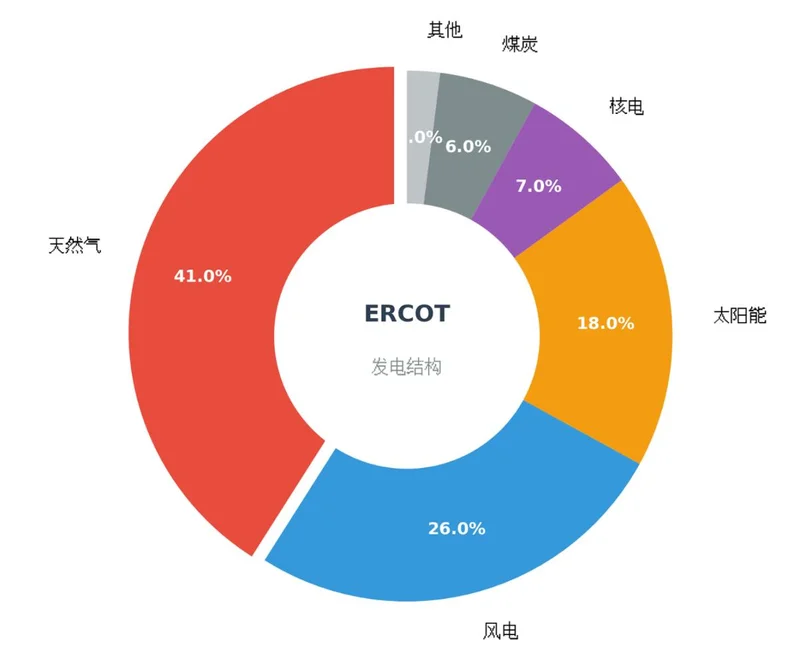

得克萨斯州电网由ERCOT运营,上面是2026年夏季评估的得州发电结构

博弈才开始

所以得州这次“叫停”或更准确地说“暂停并审查新接入”,本质上是电网建设节奏被AI项目申请速度追着打。ERCOT今年6月就推出“Batch Zero”流程,把75MW以上的大型用电项目打包评估,不再一个项目一个项目慢慢排,因为等待接入的“大负荷”已经超过438GW,其中近九成是数据中心;到8月,TechCrunch提到接入申请规模已到474GW。

这个数字当然不代表都会建成,但足以说明市场预期已经失控。得州以前的优势是“电多、地大、规矩少”,现在这些优势反过来变成压力。电多不等于输得过去,地大不等于社区愿意接受噪音和水耗,规矩少不等于居民愿意替科技巨头分摊电网扩容账单。数据中心公司烧电赚钱,最后电网升级、用水压力和价格波动由谁买单,这才是得州被推到风口浪尖的真正原因。

所以阿博特这次要求审查的内容,不只是用多少电,还包括用水、噪音、灯光、税收优惠、所有权结构等信息。换句话说,得州开始把数据中心当成一种会影响公共资源分配的大型工业项目,而不是随便来的高科技招商牌。过去开发商不愿填自愿调查表,现在政府只能上更硬的手段。这不是反AI,而是AI扩张终于撞上现实世界的边界。

这件事对美国AI很关键。美国强在芯片、资本、云厂商和模型能力,但这些优势正在变成巨大的基础设施压力。英伟达GPU可以从供应链里买,云厂商可以拿钱砸,模型可以继续堆参数,可电网不是一夜之间长出来的。AI越往后打,越不是单纯的软件竞赛,而是能源、土地、电网和治理能力的综合竞赛。

来自对岸的作业

相反中国就很重视AI的配套建设。中国数据中心同样吃电,所以中国搞了东数西算、绿电消纳、网络时延和算力调度。Deepseek就在内蒙古乌兰察布搞了数据中心,就是看上了该地的气候冷凉、电价低廉、政策支持、网络完善。特别是是看上了内蒙古丰富的绿电,电价仅0.2-0.3元/度,算力成本比一线城市低60%以上。

加之,中国的优势在于电网统一调度能力强,特高压输电和跨区域能源配置经验更成熟,国家层面的算力基础设施规划也更容易形成合力。美国是市场先冲、电网后追;中国更适合把算力、能源和电网一起规划。

所以,得州叫停新数据中心项目,不是一个地方新闻,而是AI时代的基础设施提醒。模型再聪明,也不能脱离电网;算力再豪横,也不能无视公共资源。

未来中美AI竞争,表面看是芯片和模型,深处看是电力系统、工程组织和长期规划。美国有强大的算力巨头,中国有更强的基础设施动员和能源调度能力。AI争霸赛打到最后,谁能把电、网、算、模型和应用稳定接起来,谁才是真正能跑长线的一方。
